La ministra de Ambiente y Energía, Inés Manzano, descarta que haya apagones en el país, porque las acciones realizadas por el Gobierno, durante el 2025, permiten tener una potencia disponible nacional de 5.700 MW. Afirma que al momento no se está comprando energía a Colombia.

Resalta que las leyes aprobadas permitieron el ingreso de inversión privada en el sector eléctrico y por ello dice que para el 2026 entrarán al sistema de energía 210 MW, entre esos, 110 de eólica, 90 de hidráulica, 9,8 de fotovoltaica; en el 2027 entrarán 511 MW de privados.

¿Cuál es la situación energética actual del Ecuador?

Tenemos una potencia disponible nacional de alrededor de 5.700 MW, para uso de la demanda de energía nuestra. Y eso se divide en hidráulica, en térmica y en renovable. En hidráulica tenemos como 5.400 MW y en térmica estamos en alrededor de 1.300 MW. Y en renovable son como 210 MW. Y esa potencia es disponible y cada día varía un poco porque puede que haya menos caudal.

Publicidad

¿Hay que preocuparse por la reducción del embalse de Mazar?

No deberían preocuparse. El embalse se reduce cuando hay necesidad de energía, y lo que hemos hecho desde enero de 2025 es mantener los embalses arriba y lo que hicimos fue manejar mejor los embalses. Y luego desde diciembre hasta inicios de enero utilizamos el embalse y después volvimos a tener buenos caudales y volvimos a mantener arriba; eso es un manejo responsable. Uno no tiene que tener miedo cuando utilizamos el agua de los embalses, porque para eso están. Cuando ven disminuido el embalse es verdad, porque no hay lluvia suficiente y tampoco motivo de alerta, sino de uso estratégico.

¿Con todas estas acciones se descartan apagones?

Yo los descarto, porque hay que diferenciar los procesos en los que estamos. Son procesos normales en los que hemos ido ingresando megavatios. Hemos recuperado megavatios de térmicas que estaban mal. Y por el otro lado estamos haciendo todos aquellos pasos que nos permitan ir a otro tipo de energías, como la geotérmica y la energía que es la nuclear, pero para llegar a eso hay que iniciar el camino y estamos avanzando, ya tenemos un proyecto de ley. Estamos bien.

Pero hay centrales que entraron en mantenimiento.

Nosotros hemos metido en mantenimiento termoeléctricas e hidroeléctricas. Termoeléctricas que no tenían más de 30.000 horas de uso y no les habían dado mantenimiento cuando llegamos. Y las hidroeléctricas, esas entran y salen constantemente porque hay sedimentación en los ríos; también tenemos las unidades de Coca Codo Sinclair.

Publicidad

Publicidad

Justamente, Sinohydro dice que en los próximos 15 días debería recibir la obra de Coca Codo Sinclair.

Hemos estado hablando con ellos. Estábamos en un arbitraje y quedamos en un acuerdo entre las partes, y por eso se mandó de parte de la Procuraduría General del Estado un documento al tribunal de Madrid, y ellos tienen que resolver; y eso es un poco de lo que Sinohydro dice que en quince días, pero hay que ver el documento cómo llega, pero por lo menos yo no he sido notificada por parte de la Procuraduría, pero me imagino que en poco nos van a notificar. Sería la primera vez que recibimos a Coca Codo Sinclair y lo que queremos es también ir a través de la asociatividad a hacer operación y mantenimiento con Power China, que está interesado.

¿En esas condiciones es conveniente?

Es conveniente, sí, porque ya arreglamos. Hay $ 400 millones que el Ecuador va a recibir en diferentes maneras, pero va a recibir. Y creo que la idea era ponernos de acuerdo, que ya lo hicimos, y luego ya vendrá la siguiente parte que es operación y mantenimiento.

Publicidad

¿Solo faltaría la notificación de la Procuraduría?

Exacto. Estamos en la última etapa, yo me propuse arreglar todos estos temas de arbitraje porque afectan mucho al país, a la credibilidad, a la parte internacional, a la inversión extranjera, y hemos hecho todo un esfuerzo en regulación, por ejemplo, en electricidad para decirles a los privados vengan e inviertan. Y por eso, en el 2026 tenemos que entran 210 megas y entre esos 110 de eólica, 90 de hidráulica, 9,8 de de fotovoltaica. En 2027 entrarán 511 MW de privados; en el 2028, 832 MW, porque casi todos los proyectos son de dos años.

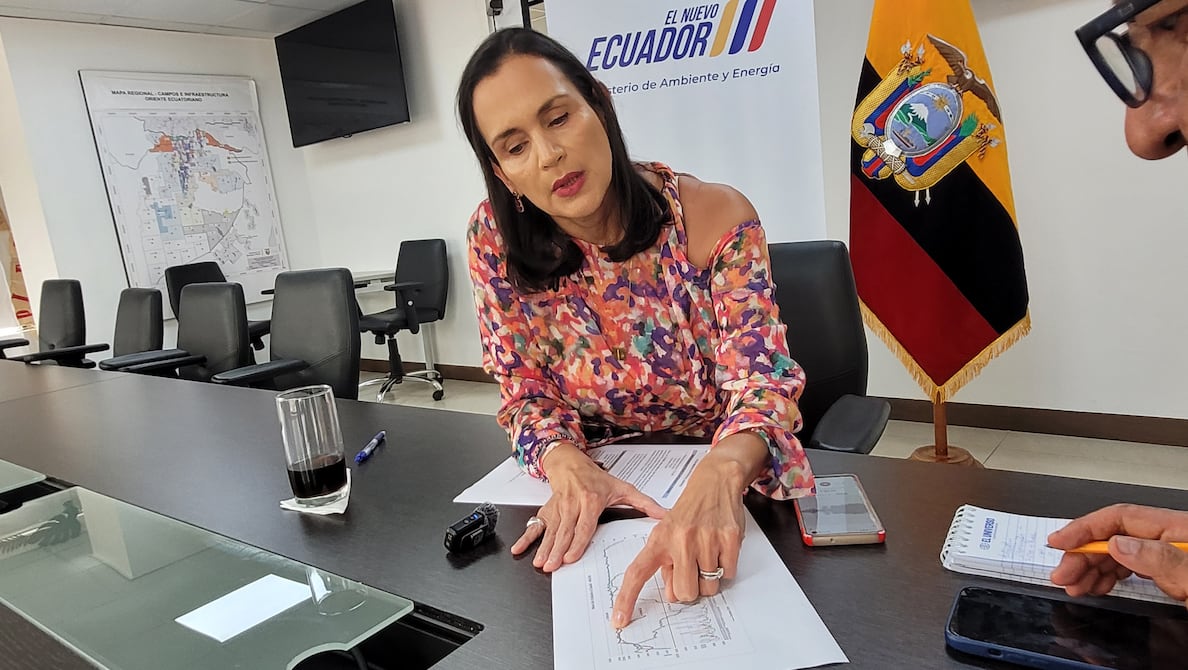

La ministra de Energía y Minas, Inés Manzano, en una entrevista con Diario EL UNIVERSO, aseguró que en el país no habrá cortes de energía eléctrica. Foto: Carlos Granja Medranda

¿Es decir que leyes aprobadas como la de no más apagones han favorecido al sector con la inversión?

Así es, y este es el resultado, pues en el 2029 tendremos 296 MW, pero este número tiende a crecer porque cada mes aprobamos más solicitudes, pues solo en el 2026 estamos con 900 MW de entregar en títulos habilitantes.

Y sobre el consumo, ¿cuánto ha subido por las altas temperaturas, por ejemplo en Guayas?

Hemos tenido récord histórico de 42 grados registrados, y frente a eso no les vamos a decir que apaguen el aire acondicionado, eso es imposible, eso sería no ser empática; y en Guayas siempre hay un pico de demanda con lo cual se ha llegado a 5.400 MW, pero es un pico que se puede enfrentar porque hay una potencia efectiva de 5.700 MW. Nosotros siempre medimos los picos en estos meses del año, cuando entra la demanda de la Costa, con los aires acondicionados. Solo podemos hacer los cambios como los aires acondicionados que sean eficientes, los inverter. Esa tecnología hace un uso eficiente de energía.

¿Con este tipo de acciones no tenemos que preocuparnos en el próximo trimestre?

No. Acuérdense que abril es un proceso de transición al inicio de la temporada de lluvia. Usualmente es del 15 de abril para adelante; entonces, estamos bien. El mensaje más importante es que confíe en el Gobierno nacional, que estamos haciendo cada paso para que el Ecuador cambie, hacer un hub de energía que pueda hacer exportación.

Publicidad

¿Y los cortes de luz por barrios? o son focalizados. ¿Cómo explica eso?

Hay varias explicaciones, una de esas son las líneas de distribución que pertenecen a las empresas distribuidoras; muchas de ellas, en esta época por lluvia o viento se caen postes o ramas de árboles y se presentan esos inconvenientes, y se necesita ‘baipasar’, pero eso toma hasta unos 30 minutos y se supera con poco tiempo. Esto es esporádico, tiene razones más técnicas que por falta de capacidad de generar energía.

Tenemos energía, ¿pero no podemos exportar aún?

Nosotros exportamos en las épocas de lluvia, porque con Colombia somos complementarios: cuando ellos tienen lluvia, nosotros estamos en procesos de sequía. Ahorita no estamos comprando energía a Colombia.

¿Cómo están los temas de Progen y Austral?

En Austral la buena noticia es que metimos esta potencia efectiva de 30 MW, y sigue su curso legal. Porque en el caso de ATM, cuando comenzamos a cobrar las multas, ellos pusieron el arbitraje, en la medida de arbitraje hubo la mediación y ellos nos entregaron los 30 MW que no significaba que yo estoy aceptando, pero entraron los megavatios porque nosotros necesitamos obviamente energía.

¿Y el caso de Progen?

Progen es un caso en el cual como ha habido varios contratos con esta misma empresa y con los mismos involucrados inclusive antes del Gobierno, comenzamos a coger todos los contratos que ellos han tenido, sus incumplimientos, y con eso se hizo una demanda internacional. Justo hace como diez días estaba en Washington con el abogado y se determinó que es una demanda que va por crimen organizado, y en términos nuestros por estafa comercial. Lo que se debe demostrar es que han sido consistentemente incumplidos, estafadores. El abogado más o menos calculó que para el próximo año habría una presentencia. Lo bueno de todo es que hemos avanzado en la demanda internacional y la justicia está dándonos paso a todo lo que hemos solicitado. (I)
